一、单项选择题
1.按照结构受力情况,墙体可分为()。
A.承重墙和非承重墙
B.外墙和内墙
C.实体墙和组合墙
D.块材墙和板筑培
【答案】A
【解析】按墙在建筑物中的位置,可分为内墙、外墙、横墙和纵墙。接受力不同,可分为承重和非承重墙。按构造方式不同,又分为实体墙、空体墙和组合墙三种类型。按所用材料不同,有砖墙、石墙、土墙、1昆凝土或工业废料制成的砌块墙、板材墙等。
2.钢筋骨架中交叉钢筋的焊接宜采用()。
A.闪光对焊
B.电弧焊
C.电渣压力焊
D.电阻点焊
【答案】D
【解析】电阻点焊主要用于小直径钢筋的交叉连接,如用来焊接钢筋骨架、钢筋网中交叉钢筋的焊接。
3.关于工程量清单作用的说法,错误的是()。
A.竣工验收的依据
B.支付工程进度款的依据
C.签订合同的依据
D.进行工程索赔的依据
【答案】A
【解析】工程量清单是工程量清单计价的基础,必须作为编制招标最高限价(《建设工程工程量清单计价规范》GB50500-2008称为招标控制价)、投标报价、计算工程量、调整工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的依据。
4.某建筑物采用现浇整体楼梯,楼梯共五层自然层,楼梯间净长6,净宽3m,楼梯井宽400mm,长3m。依据《陕西省建设工程工程量清单计价规则》(2009),该现浇楼梯的混凝土工程量为()m2。
A.18
B.90
C.84
D.88.8
【答案】B
【解析】现浇楼梯的混凝土工程量以“”计量时,按设计图示尺寸以水平投影面积计算,不扣除宽度≤500mm的楼梯井,伸入墙内部分不计算。6m×3m×5=90m2。
5.在工程量清单中,混凝土后浇带工程量计算单位是()。
A.m
B.m2
C.m3
D.视后浇带宽度而定
【答案】C
【解析】后浇带工程量按设计图示尺寸以体积“m”计算,适用于梁、墙、板的后浇带。
二、多项选择题
1.按照使用功能,建筑物可分为()。
A.居住建筑
B.公共建筑
C.高层建筑
D.工业建筑
E.农业建筑
【答案】ABDE
【解析】按照使用功能,建筑物可分为民用建筑、工业建筑、农业建筑。其中民用建筑可以划分为居住建筑和公共建筑。
2.墙体砌筑的施工工艺有()。
A.切割、修整
B.抄平、放线
C.立皮数杆
D.盘角、挂线
E.勾缝、清理
【答案】BCDE
【解析】砌砖施工通常包括抄平、放线、摆砖样、立皮数杆、挂准线、铺灰、砌砖等工序。如果是清水墙,则还要进行勾缝。
3.墙面一般抹灰分为()。
A.普通抹灰
B.中级抹灰
C.高级抹灰
D.普通装饰抹灰
E.中级装饰抹灰
【答案】ABC
【解析】一般抹灰按建筑物要求分为普通抹灰、中级抹灰、高级抹灰三个等级,不同的等级有不同的质量要求,而不同的质量要求又要求采用不同的施工方法。

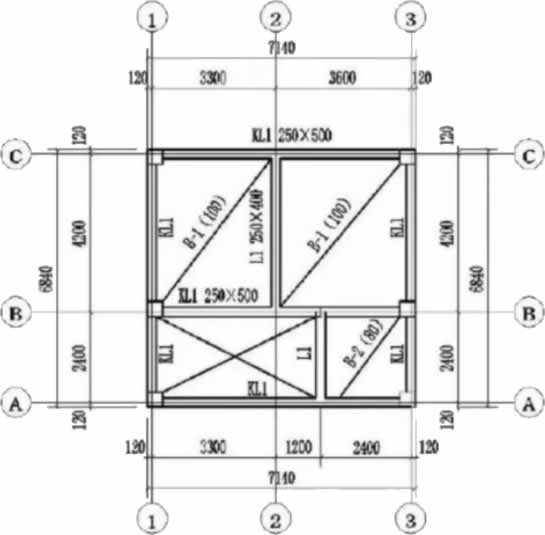

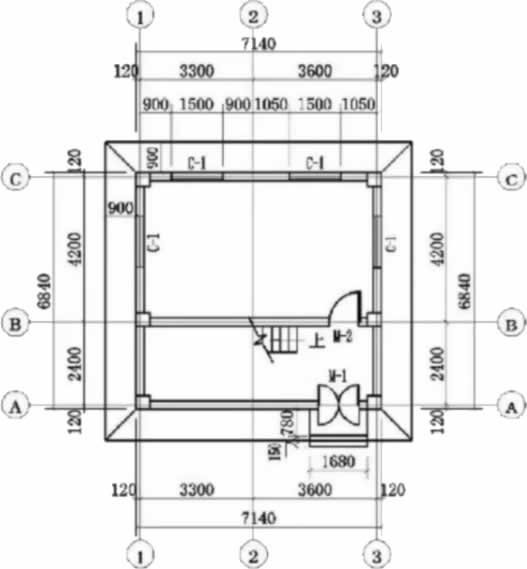

案例题一(缺少施工图,考察形式供参考)
背景资料某房屋建筑工程部分施工图如下,砖墙厚240mm,以墙中心线为定位轴线,墙、柱、梁外皮平齐。
独立柱断面尺寸400mm×400mm,-2为0.9m×2.1m,基础垫层底面标高-1.4m,室外地坪-0.3m,混凝土结构顶板面标高3.3m,独立柱基础制扩大面标高-0,8m。混凝士强度等级均为C30。
【问题】
1.若该工程设计文件规定采用大开挖,挖土范围按定位轴线外放2m,计算基础挖土方清单工程量
2.计算矩形柱、有梁板B-1、矩形梁KL1的清单工程量(不扣柱角)。
3.计算内墙清单工程量(不考虑过梁)。
4.计算散水清单工程量。
【参考答案】
1.挖土方清单工程量:V=(6.9+4)×(6.6+4)×(L.4-0.3)=127.09(m3)
2.矩形柱:V=0.4×0.4×(0.8+3.3)×6=3.94(m3)
有梁板V=(3.3+3.6-2×0.13)×(4.2-0.13×2)×0.1+0.25×(0.4-0.1)×(4.2-0.13×2)=2.91m3
K L1:V=0.25×0.5×【(7,14-0.4×2)×3+(6.84-0.4×3)×2=3.79(m3)
3.内墙:V=【(7.14一0.4×2)×(3,3-0.5)-0,9×2.1】×0.24=3.81(m3)
4.散水:外=(17.14+6.84)×2=27.96(m)
S=(27.96-1.68)×0.9+0.9×0.9×4=26.89(m3)
